10月24日,随着南疆铁路前“百里风区”铁路挡风墙工程珍珠泉1号桥、2号桥封闭施工天窗点结束,中铁十四局建设者在既定时间内圆满完成两座桥梁施工任务,打赢了这场与时间赛跑的阶段性战役。

已经完工的珍珠泉大桥桥式挡风墙

铁小福:哇。又传捷报,果然是铁军,十四局威武!

铁小鹿:荣誉的得来是无数铁建人艰苦奋斗的结果,背后是无数的汗水,走吧,我带你到现场看看。

时间紧

这两座桥梁挡风墙施工工期紧、任务重。中国铁路总公司所给的天窗点时间为16:00—凌晨1:00,每天只有9个小时,排除进场时间和出场时间,实际有效施工时间不到8个小时,7天的总施工时间(排除两天大风无法施工)只有40个小时。

项目部要求两座桥梁所有施工人员每天14:00之前,提前做好施工准备,天窗点到达后就抓紧进场施工。

所有人员只能在施工现场吃晚饭,用.短的时间填饱肚子,继续施工。凌晨1点施工完毕后,还要把容易被风吹跑的轻型材料进行加固,回到驻地已经凌晨2点多了。经过5天的奋战,终于完成两座桥共346米256榀钢屏风施工任务。

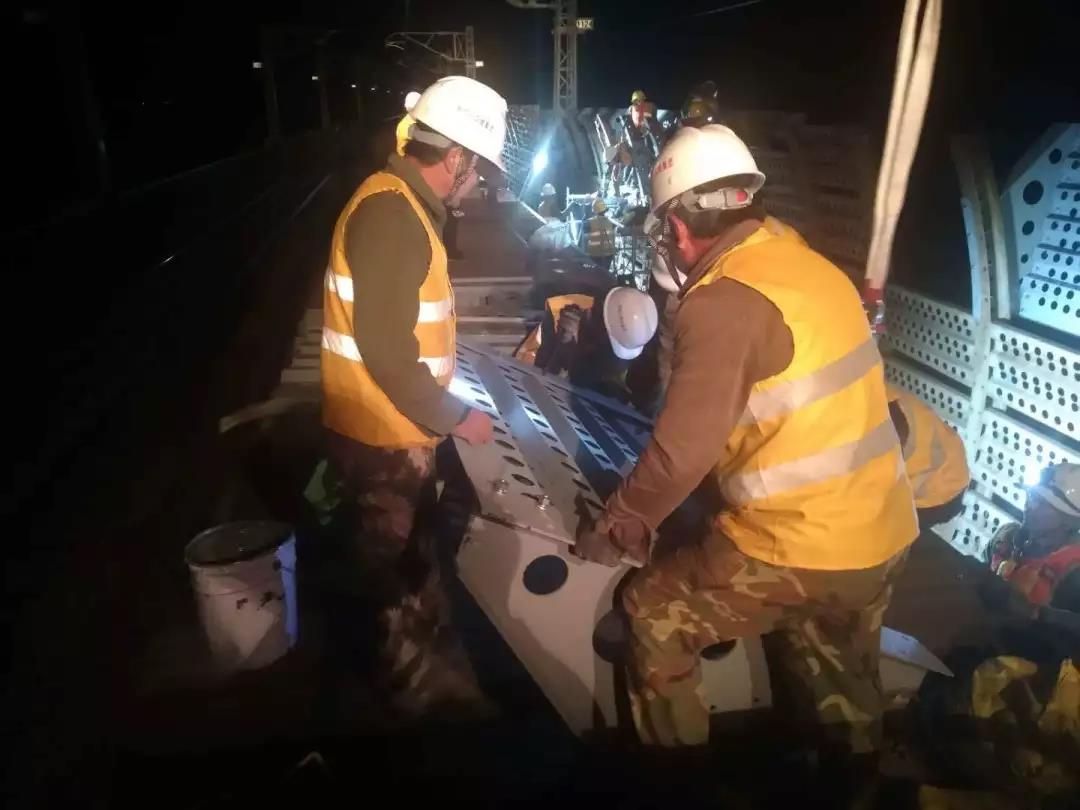

夜间天窗点,工人们安装桥式挡风墙

管控难


该工程全长97.87公里,中铁十四局承建小草湖至大河沿段、托克逊至鱼儿沟段,两段总长约38公里,高5米,距离既有线.近1.5米,同时还承担全线15000方混凝土挡风板块的预制任务。要求在11月底之前完成。

项目两区段相距150公里,必须同时开工,施工组织和管控难度极大。为此,公司迅速调集60余名管理人员,400余名施工人员。成立5个工区,3个施工作业工区,2个加工制作工区,同时开展施工。

既有线施工,面临着高压线、通信、光电缆, 设备安全、行车安全等挑战,安全是重中之重。开工前,项目部邀请中国铁路乌鲁木齐局安全..对全体参建人员进行铁路营业线安全防护、技能及质量培训。

环境恶劣

南疆铁路加固补强挡风墙项目位于..的“百里风区”,每年冬春季节都会刮12级大风,一年有320天都在刮8级以上大风。20世纪90年代,百里风区曾经发生多次狂风刮翻列车的事故。

2003年3月,12级大风横扫百里戈壁。有28列客运列车被大风阻断在风区两端各站台,受阻时间超过41小时。另有41列货运列车被阻28小时。1.7万多名旅客滞留在各车站和列车上,造成1800多万元的直接经济损失。

施工现场的实时风力等级

项目负责人介绍,“百里风区”的大风说来就来,他们采用“风来即休,风停即干”的方式向大自然“妥协”,租用了2辆大巴车,2辆中巴车,供人员避风。材料则集中固定放置,防止大风将木块、模板等物品刮进铁路线。

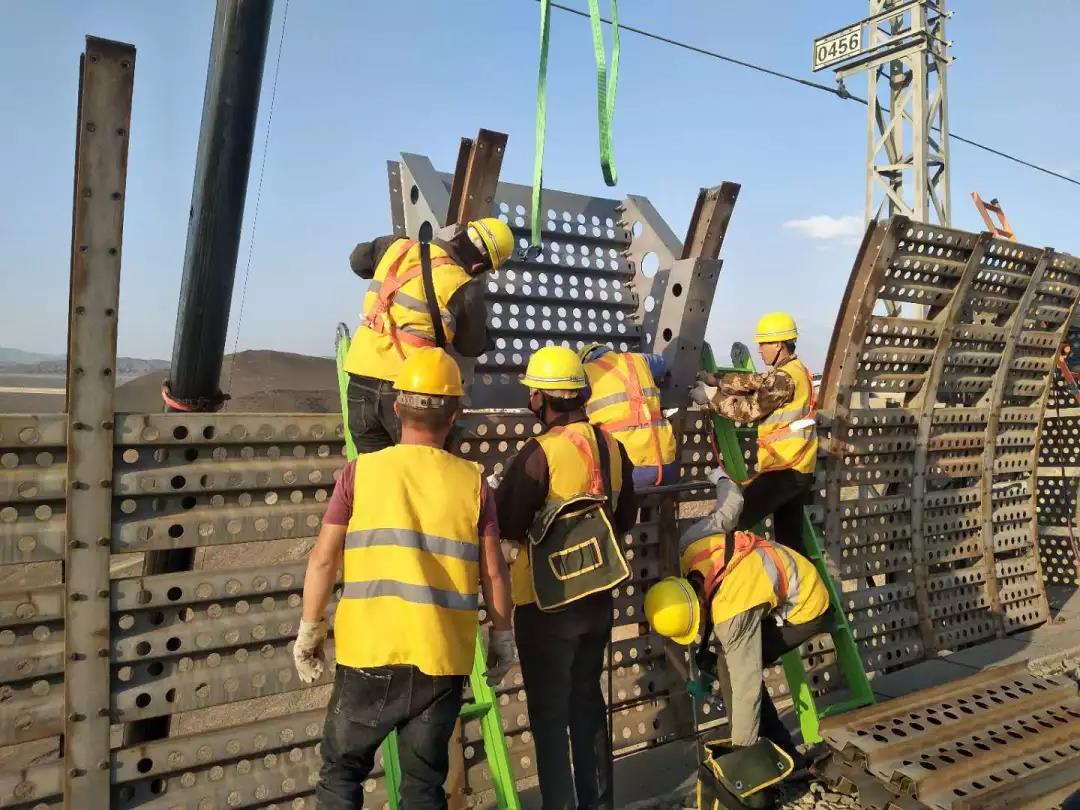

桥式挡风墙的钢屏风安装

挡风墙的形式并非想象中砖砌那样简单,根据地形、地质,有土堤式挡风墙、路堑挡风墙、路桥过渡段挡风墙、对拉式挡风墙、桥式挡风墙等多种形式。有的工程需要打桩,有的需要用到工字钢,并需要大型吊车配合安装。

其中,为保证挡风墙质量,建设中所使用的特殊钢结构,国内能生产的只有两家,这种刚结构能够抵御71米/秒的大风,而台风的.大风速才大于51米/秒。

晚上加班期间,建设者在工地吃晚饭

黄沙百战穿金甲,不破楼兰终不还

为了保证如期完成施工任务,目前,近500名参建人员每天只休息6个小时,在施工现场吃盒饭。他们正在与时间赛跑,在冬季、大风来临前,顺利完成防风工程,为“丝绸之路”经济带——南疆铁路修筑坚固的“防风长城”。

据悉,该挡风墙的建成,既能弥补南疆铁路建设的“短板”,又能保证既有线的行车安全,更有利于提升铁路的通行能力和服务水平,对推动丝绸之路经济带建设具有重要意义。
